「算电协同」已写入政府工作报告!60亿昆山项目背后的万亿风口

发布日期:2026-06-02 作者: 点击:

引言

2026年初,大全能源(688303.SH)在昆山注册了“宏顶能源科技(苏州)有限公司”,宣布投资60亿元建设“智算中心储能和智慧能源系统项目”。两个月后,“算电协同”四个字首次写入2026年《政府工作报告》,被列为新基建工程。5月,国家能源局在经济日报刊发《以算电协同赋能新型能源体系》的署名文章,系统阐述了算电协同的推进路径。

这不是巧合。当一家硅料龙头企业将60亿元押注在“储能+智算中心”,而国家层面在同一时间窗口密集出台政策——这背后是一个正在被定义的全新产业赛道。

本文以国家能源局这篇政策文章为分析主线,结合已落地的标杆项目,面向资方和业主方推演可落地的技术方案与商业逻辑。文中直接引用的政策原文使用灰色背景+左侧蓝线标注,所有数据和结论均标注来源。

一、政策信号密度:2026年为何是“算电协同元年”

2026年3月,“算电协同”首次写入《政府工作报告》,与“零碳园区”“绿电直连”“智能电网”“新型储能”并列列入新基建工程(来源:参考文献[1])。

2026年3月,“十五五”规划纲要明确提出“推动绿色电力与算力协同布局”(来源:参考文献[2])。

2026年3月,国家发改委、国家能源局、工信部、国家数据局四部门联合印发《关于推动算电协同发展的指导意见》,部署29项具体任务(来源:参考文献[3])。

2026年5月15日,国家能源局在经济日报刊发《以算电协同赋能新型能源体系》署名文章,系统提出“时空协同+技术协同+机制协同”三位一体路径(来源:参考文献[4])。

2026年5月2日,全国首个大规模算电协同绿电直供项目——大唐中卫云基地50万千瓦光伏电站正式投运(来源:参考文献[5])。

2026年5月28日,国家能源局发布《中国“人工智能+”能源发展报告2026》,披露全国算力中心总用电量达1700亿千瓦时,已建成42个万卡级智算集群(来源:参考文献[6])。

从政策密度判断:这不是一个部门的单兵突进,而是发改委、能源局、工信部、数据局四部门的联合作战。29项施工图意味着算电协同已经从“概念探讨”进入“有规可依”的执行阶段。

二、核心文件解读:国家能源局“三位一体”框架的技术逻辑

国家能源局《以算电协同赋能新型能源体系》文章的核心框架是“三位一体”:时空协同、技术协同、机制协同。以下逐一解读每个维度的政策含义与可落地路径。

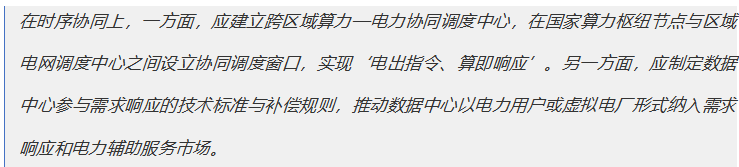

2.1 时空协同:让算力跟着绿电走

西线(西部→算力西迁)的商业逻辑:

西线(西部→算力西迁)的商业逻辑:西部绿电成本可低至0.2-0.25元/度,而东部数据中心用电成本通常在0.6-0.8元/度。以一个3000P算力规模的数据中心年耗电约2.6亿度计算,西迁可节省电费约1亿元/年。中卫项目的实践验证了这条路径:50万千瓦光伏一期投运,二期150万千瓦风电计划2026年9月全容量并网,绿电直供距离仅5公里。关键在于“源网荷储一体化”架构——光伏电力通过专属输电线路直达数据中心,避免了输配电价和交叉补贴(来源[5][7][8])。

东线(东部→绿电就近消纳):

东线(东部→绿电就近消纳):自动驾驶训练、金融高频交易、工业互联网等对时延要求<5ms的场景无法西迁,必须就近部署。东部解决方案是“本地绿电+跨区绿电交易”的双重保障格局——如大全能源昆山项目的选址逻辑:昆山紧邻上海,长三角绿电交易试点已启动,同时江苏海上风电装机规模全国第 一。

第二项的技术含义需要展开:这是将数据中心从“刚性负载”重新定义为“可调度资源”的制度性突破。一旦纳入辅助服务市场,数据中心的储能系统和柔性算力调度能力就可以参与调峰调频并获得收益。

2.2 技术协同:三个可产品化的技术突破点

从产业落地角度看,以下三项值得资方和业主方关注:

① 智能调度技术——算力与电力的联合优化

这是整个算电协同的“大脑”。技术逻辑:将算力任务调度(任务排期、负载迁移、制冷调节)与电力市场信号(电价峰谷、辅助服务需求)进行联合优化。根据《中国“人工智能+”能源发展报告2026》,AI预测算力负荷的误差已可降至3%以内[6],分钟级动态预测已具备工程可行性。

② 柔性负荷调控——数据中心成为电网的“灵活海绵”

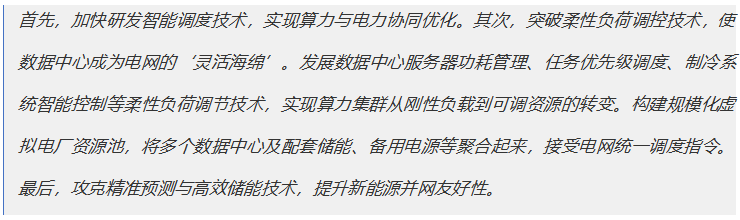

技术路径(来源于国家能源局文章[4]):服务器功耗管理(DVFS)+ 任务优先级调度 + 制冷系统智能控制 + 储能灵活充放策略。四者联动可将数据中心从被动耗电的“刚性负载”转变为可主动响应电网信号的“可调资源”。

③ 预测与储能技术

光伏和风电的波动性是算电协同Z核心的技术挑战。大规模储能是价格Z高的解决方案,而AI预测(气象+负荷+电价联合建模)是Z低成本的替代方案——预测越准,储能需求越少。

2.3 机制协同:让商业闭环转起来

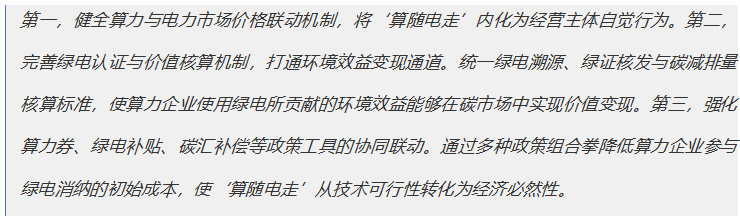

一,算力与电力市场价格联动机制——目标是让“算随电走”成为经营主体的自觉行为。

二,绿电认证与碳减排量互认——统一绿电溯源、绿证核发与碳减排量核算标准,使算力企业使用绿电所贡献的环境效益在碳市场中实现价值变现。

三,算力券+绿电补贴+碳汇补偿政策组合拳——降低算力企业参与绿电消纳的初始成本。

三、标杆验证:中卫云基地的可复制模板

讨论完政策框架,必须看一个已经跑通的案例。中卫云基地提供了首个完整的“源网荷储+算力”样本(来源:国资委[5]、人民网[7]、国家能源局[8]):

可复制的三个要素:

1. 物理空间:绿电电源与算力中心在空间上靠近(<10公里),降低输电损耗和线路投资

2. 体制通道:地方政府支持源网荷储一体化项目备案,允许绿电直接供给增量负荷

3. 负荷匹配:算力中心作为持续稳定高负荷(通常>85%负载率),与风电/光伏的出力特性通过储能+调度优化实现匹配

四、60亿昆山项目:算电协同的长三角样本

回到大全能源昆山60亿项目(来源:昆山开发区发布微信公众号[9]、天眼查工商数据[10]),将其置于上述政策框架中,商业逻辑开始清晰:

选址逻辑:

• 昆山位于长三角核心区,紧邻上海,满足低时延算力需求

• 江苏省海上风电装机全国前列,分布式光伏资源丰富

• 长三角绿电交易试点已启动,跨省绿电交易壁垒正在消除

产业链逻辑:

• 大全集团旗下大全智能输配电设备(扬中基地)入选2026年江苏省重大项目

• 大全能源(新疆石河子基地)作为多晶硅龙头,在光伏产业链上游有成本控制优势

• 项目定位“储能+智算中心+智慧能源系统”,打造“源网荷储+算力”一体化闭环

商业逻辑推演:

• 储能系统:削峰填谷降低电费、备电保障、参与电力辅助服务市场

• 智算中心:AI算力租赁、长三角算力网络节点

• 智慧能源系统:EMS能量管理系统 + 碳资产管理

⚠️ 关键风险提示(必 需标注):

• 项目进度仅到工商注册阶段(2026年2月11日),董秘回复“以公告信息为准”[11]

• 60亿投资可能包含多期规划,具体技术参数尚未公告

• 大全能源主业(多晶硅)受行业周期下行影响

• 长三角土地和电力接入成本远高于西部

• 同类项目已开工/推进中,大全昆山进度显著落后

五、市场规模推演:万亿赛道的计算逻辑

“万亿风口”不是一个口号,需要基于可验证数据的逻辑推演:

基础数据(来源:人民日报/国家能源局报告2026[6]):

• 2025年已建成42个万卡级智算集群

• 全国算力中心总用电量1700亿千瓦时

推演过程:

一:算力增长预测——按年均增长率25-30%保守估算,到2030年算力中心用电量可能达到5000-6000亿千瓦时。

二:绿电配套需求——每1000P算力集群对应年耗电约0.85-1亿度。按2030年全国预计新增1万P以上算力规模,对应绿电装机需求超过10GW,直接投资超400亿元。

三:储能配套需求——按20%容量配比和4小时时长配储,10GW光伏对应约2GW/8GWh储能,约80亿元。

四:整体市场汇总——“十五五”期间若新建10万P+算力规模,对应直接投资4000-6000亿元。叠加存量改造、虚拟电厂、碳资产变现等衍生市场,年市场规模可达万亿级别。

关键假设风险:以上推演基于年均25-30%的算力增长率和当前成本水平,实际增速受多因素影响。

六、对资方和业主方的实操推演

基于上述政策框架和项目案例,可落地的商业模型有三类:

模型一:西部“绿电+算力”大基地模式

• 适用主体:能源央企、大型民企

• 选址逻辑:内蒙古/宁夏/新疆/青海等绿电资源富集区

• 收入结构:算力租赁(主收入)+ 绿电销售/绿证交易 + 辅助服务补偿

• 案例参照:大唐中卫云基地[5]

• 关键门槛:源网荷储一体化备案审批、跨省算力调度网络接入

模型二:东部“储能+智算”园区模式

• 适用主体:产业资本、地方城投、上市企业

• 选址逻辑:长三角/大湾区等低时延需求密集区

• 收入结构:算力租赁(主收入)+ 储能峰谷套利 + 碳资产变现

• 案例参照:大全能源昆山项目(待落地验证)[9]

• 关键门槛:土地获取、电力接入容量、绿电采购通道

模型三:存量数据中心绿色改造+虚拟电厂聚合

• 适用主体:存量数据中心运营商、综合能源服务商

• 商业逻辑:对现有数据中心加装储能+EMS系统,聚合为虚拟电厂资源池

• 收入结构:降低用电成本 + 需求响应补贴 + 辅助服务市场收益

• 政策催化:国家能源局文章明确提供制度依据[4]

结语

2026年,“算电协同”完成了从学术概念到国家战略的三级跳:写入《政府工作报告》→ 四部门联合发文部署29项任务 → 首个大规模项目(中卫云基地)投运。这不是一个短期的政策热点,而是“十五五”期间数字基础设施和能源基础设施的耦合主轴线。

对于资方而言,当前阶段的核心判断有三点:1) 确定性最高的是绿电直供+西部算力大基地模式(如中卫),技术和制度通道均已跑通;2) 商业模式尚待验证的是东部储能+智算园区模式(如昆山),取决于地方政策配套力度;3) 门槛正在系统性地抬升:多地已出现“新建算力中心不配绿电不给备案”的政策信号。

对于业主方而言,算电协同不是一个“可选项”——当政策将绿电配比与智算中心备案直接挂钩时,这就是入场券。

参考文献

⚠️ 说明:部分政府文件全文页面可能需要在中国政府网或相关部委网站内搜索。以下标注的搜索路径可在对应官网确认。

[1] 2026年《政府工作报告》全文

中国政府网专题页面:https://www.gov.cn/zhuanti/2026qglh/2026zfgzbgjd/

(“算电协同”在报告中与“零碳园区”“绿电直连”“智能电网”“新型储能”并列列入新基建工程)

[2] “十五五”规划纲要

《中华人民共和国国民经济和社会发展第十五个五年规划纲要》,2026年3月经全国人大审议通过。全文可在中国政府网(www.gov.cn)搜索“十五五规划纲要”获取。

[3] 四部门联合印发《关于推动算电协同发展的指导意见》

发文单位:国家发展改革委、国家能源局、工业和信息化部、国家数据局。发布时间:2026年3月。

搜索路径:国家发展改革委官网 https://www.ndrc.gov.cn 或国家能源局官网搜索“算电协同发展指导意见”

[4] 国家能源局:《以算电协同赋能新型能源体系》

发表媒体:经济日报,2026年5月15日。作者:邵帅(同济大学)、刘泽宇(同济大学)。文章全文可在经济日报官网或中国经济网(www.ce.cn)搜索标题获取。

本文中所有带灰色背景的文字均直接引自该文章原文。

[5] 国务院国资委:《我国首个算电协同绿电直供项目投运》

发布时间:2026年5月7日。

网址:https://www.sasac.gov.cn/n2588025/n2588124/c33889910/content.html

[6] 国家能源局:《中国“人工智能+”能源发展报告2026》

发布时间:2026年5月28日(人民日报同期刊发报道)。关键数据:全国算力中心总用电量1700亿千瓦时,已建成42个万卡级智算集群。

国家能源局官网新闻页:https://www.nea.gov.cn/xwzx/nyyw.htm

[7] 人民网:《能源转型纵深推进 产业发展向“绿”而行》

发布时间:2026年5月27日。内容:中卫云基地50万千瓦源网荷储光伏项目将沙漠清洁能源直供5公里外的数据中心。

网址:http://finance.people.com.cn/n1/2026/0527/c1004-40681126.html

[8] 国家能源局:《全国首个大规模“算电协同”绿电直供项目投运》

发布时间:2026年5月8日。网址:https://www.nea.gov.cn/2026-05/08/c_1310799999.htm(如链接失效,可在国家能源局官网搜索“中卫云基地”)。

[9] 昆山开发区发布(微信公众号):大全能源昆山项目注册报道

发布时间:2026年2月11日。来源:昆山经济技术开发区官方微信公众号。定位:昆山开发区将其定性为“打造AI发展新高地”。

[10] 天眼查:宏顶能源科技(苏州)有限公司工商信息

成立日期:2026年2月11日。

查询网址:https://www.tianyancha.com(搜索“宏顶能源科技(苏州)有限公司”)

[11] 新浪财经:大全能源投资者互动平台问答

发布时间:2026年4月13日。关键信息:董秘回复“以公告信息为准”,未披露项目技术参数。

查询网址:https://finance.sina.com.cn(搜索“大全能源 投资者问答 昆山项目”)

[12] 微信公众号“新数字能源”:《新建算力中心不配绿电不给备案》

发布时间:2026年5月18日。(微信搜索该标题可获取原文)

声明:本文基于公开信息和政策文件进行解读与逻辑推演,不构成投资建议。大全能源昆山项目具体技术参数以公司正式公告为准。文中所有引用已标注来源编号,推演过程已明确假设条件和不确定性。
